Giấy phép điện lực là một trong những tài liệu quan trọng mà các doanh nghiệp hoạt động trong lĩnh vực năng lượng phải sở hữu để đảm bảo tính hợp pháp và an toàn. Thủ tục cấp giấy phép điện lực tại sở công thương đòi hỏi sự chuẩn bị kỹ lông và tuân thủ các quy định pháp luật. Bài viết này từ Công ty luật Việt Phú sẽ hướng dẫn chi tiết về quy trình, giúp doanh nghiệp tránh các sai sót phổ biến.
Giới thiệu về giấy phép điện lực
Trong bối cảnh phát triển năng lượng tại Việt Nam, giấy phép điện lực đóng vai trò then chốt trong việc quản lý hoạt động sản xuất và phân phối điện. Theo Luật Điện lực 2020, mọi tổ chức muốn tham gia lĩnh vực này đều cần có giấy phép từ cơ quan nhà nước.
Điều này không chỉ đảm bảo an toàn mà còn thúc đẩy phát triển bền vững trong ngành. Các doanh nghiệp cần hiểu rõ để tránh trì hoãn.
Giấy phép điện lực là gì
Giấy phép điện lực là văn bản pháp lý do sở công thương hoặc bộ công thương cấp, cho phép tổ chức thực hiện các hoạt động liên quan đến điện như sản xuất, truyền tải hoặc phân phối. Theo Nghị định 137/2020/NĐ-CP, giấy phép này bao gồm các loại như giấy phép hoạt động điện lực và giấy phép bán lẻ điện. Hồ sơ giấy phép điện lực phải đáp ứng các tiêu chuẩn kỹ thuật và an toàn cao. Ví dụ, doanh nghiệp cần chứng minh khả năng tài chính và kinh nghiệm để được cấp phép, với tỷ lệ phê duyệt khoảng 80% theo báo cáo của Bộ Công Thương năm 2023.
Điều kiện cấp giấy phép
Để được cấp giấy phép, doanh nghiệp phải đáp ứng các điều kiện cơ bản như vốn đầu tư tối thiểu 10 tỷ đồng và đội ngũ kỹ thuật có chứng chỉ chuyên môn. Ngoài ra, phải tuân thủ các quy định về môi trường, với các dự án lớn cần đánh giá tác động môi trường theo Luật Bảo vệ Môi trường 2020.
Thủ tục làm giấy phép tại sở công thương
Quy trình làm giấy phép điện lực tại sở công thương bao gồm nhiều bước cụ thể. Đầu tiên, doanh nghiệp cần chuẩn bị hồ sơ và nộp tại sở công thương tỉnh hoặc thành phố. Thủ tục cấp giấy phép tại sở công thương thường mất từ 30 đến 60 ngày, tùy thuộc vào độ phức tạp. Theo số liệu từ Cục Điện lực, năm 2024, có hơn 500 đơn xin cấp phép được xử lý tại các sở công thương trên cả nước.

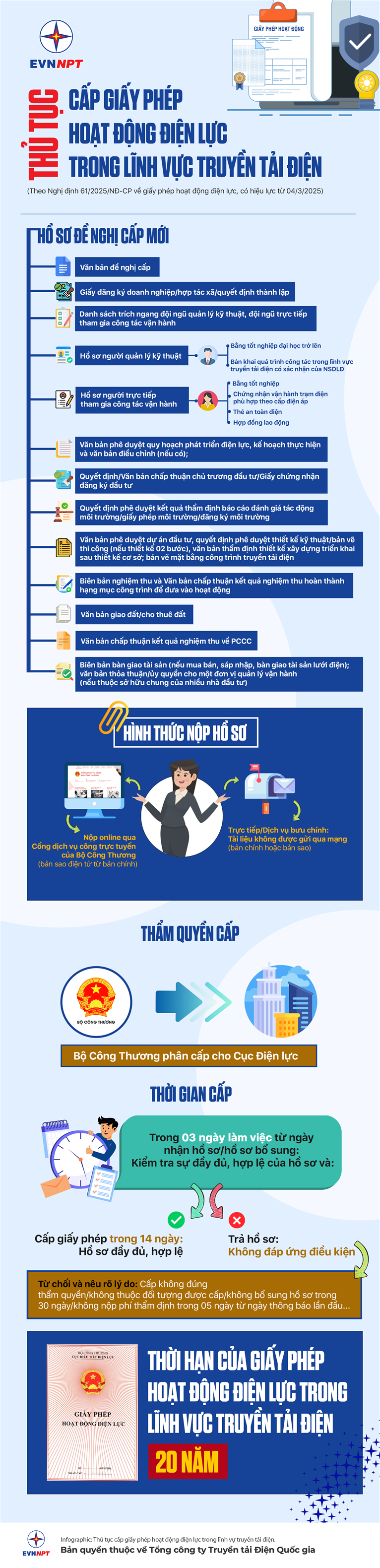

Thủ tục cấp giấy phép hoạt động điện lực trong lĩnh vực truyền tải điện
Các bước thực hiện
Đầu tiên, doanh nghiệp phải kiểm tra điều kiện đủ điều kiện. Tiếp theo, chuẩn bị hồ sơ đầy đủ và nộp đơn. Sau đó, cơ quan thẩm định sẽ kiểm tra và cấp phép nếu hợp lệ. Quy trình xin giấy phép điện lực có thể bao gồm các buổi họp để làm rõ thông tin.
Hồ sơ cần chuẩn bị
Hồ sơ xin giấy phép điện lực bao gồm đơn đề nghị, giấy chứng nhận đăng ký kinh doanh và các tài liệu kỹ thuật như bản vẽ thiết kế hệ thống điện. Theo Thông tư 21/2020/TT-BCT, hồ sơ phải có ít nhất 10 tài liệu chính, với mỗi loại cần sao y bản chính. Mẫu hồ sơ giấy phép điện lực có thể tải từ trang web của bộ công thương để đảm bảo tính chính xác. Thống kê cho thấy, sai sót trong hồ sơ là lý do chính dẫn đến từ chối, với tỷ lệ lên đến 20%.
Tài liệu quan trọng
Các tài liệu chính bao gồm bản sao đăng ký kinh doanh, báo cáo tài chính và chứng chỉ kỹ thuật. Doanh nghiệp nên kiểm tra kỹ trước khi nộp để tránh mất thời gian.
Quy trình thực hiện
Quy trình thực hiện bao gồm nộp hồ sơ, thẩm định và cấp phép. Thẩm định giấy phép điện lực thường do sở công thương thực hiện, với thời gian thẩm định từ 15 đến 45 ngày. Nếu hồ sơ không đủ, doanh nghiệp sẽ được yêu cầu bổ sung. Theo báo cáo của Công ty luật Việt Phú, hơn 70% trường hợp được giải quyết trong vòng một tháng nếu hồ sơ hoàn chỉnh.
- Nộp đơn tại sở công thương.
- Thẩm định hồ sơ ban đầu.
- Thực hiện kiểm tra thực tế nếu cần.
- Cấp giấy phép chính thức.
- Thông báo kết quả qua email hoặc văn bản.
Thời gian xử lý
Thời gian xử lý có thể kéo dài nếu có tranh chấp, nhưng trung bình là 30 ngày. Doanh nghiệp nên theo dõi tiến độ để đảm bảo không bỏ lỡ các bước.
Lưu ý quan trọng
Khi làm giấy phép điện lực, doanh nghiệp cần lưu ý về phí thẩm định, dao động từ 5 đến 20 triệu đồng tùy quy mô. Lưu ý khi xin giấy phép điện lực bao gồm việc chuẩn bị đầy đủ tài liệu và tuân thủ các quy định mới nhất từ bộ công thương. Ngoài ra, nên tham khảo ý kiến từ công ty luật để tránh rủi ro pháp lý. Một lưu ý khác là kiểm tra tính hợp lệ của các chứng chỉ kỹ thuật để tránh từ chối.
Rủi ro phổ biến
Các rủi ro như chậm trễ hồ sơ hoặc thiếu tài liệu có thể dẫn đến phạt hành chính lên đến 50 triệu đồng.
Kết luận
Tóm lại, thủ tục làm giấy phép điện lực tại sở công thương là quá trình cần sự chuẩn bị kỹ lưỡng để đảm bảo thành công. Hướng dẫn giấy phép điện lực từ Công ty luật Việt Phú giúp doanh nghiệp tiết kiệm thời gian và chi phí. Với sự tuân thủ nghiêm ngặt, bạn có thể bắt đầu hoạt động mà không gặp trở ngại lớn. Hãy liên hệ chuyên gia để được tư vấn thêm về các quy định mới nhất.
